V Temelíně vyměnili největší uzávěr vody

blank
Ve spolupráci s dodavateli vyměnili technici v JE Temelín hlavní uzávěr pro přívod vody do chladicí věže. Jde o první fázi plánovaných úprav. Hlavní etapu chtějí energetici zahájit v roce 2029.

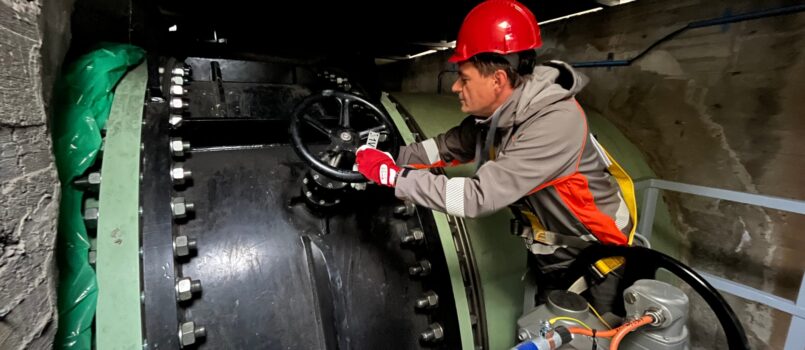

Výměna trvala dvacet dní, technici k ní použili speciální jeřáb, pomocí kterého uzávěr vytáhli z pětimetrové hloubky. Součástí každého ze dvou výrobních bloků Temelína jsou dvě chladicí věže o výšce zhruba 155 metrů. Slouží k ochlazování vody z třetího okruhu elektrárny, tedy okruhu odděleného od radioaktivní části technologie. Voda se ve věži rozprašuje a ochlazuje proudícím vzduchem, přičemž část se odpařuje a stoupá do atmosféry v podobě páry. Vizuálně výrazné věže jsou v provozu zdrojem pouze vodní páry, nikoliv kouře.

„Proti té původní je nová klapka oboustranně těsná. Díky tomu získáme více času na provádění kontrol, údržby a investičních akcí. Právě v následujících letech projdou chladicí věže rozsáhlou modernizací, během které vyměníme jejich vnitřní části,“ uvedl Jan Kruml, ředitel Jaderné elektrárny Temelín. Modernizaci vnitřních částí chladicích věží chtějí energetici zahájit v roce 2029.

„Nové klapky nám umožní zrychlit náročnou modernizaci chladicích věží a s tím spojené zvýšení účinnosti a omezení spotřeby vody o šest let. Je to další z příkladů, kdy elektrárnu průběžně vylepšujeme, abychom ji mohli více než šedesát let bezpečně a efektivně provozovat,“ dodal Bohdan Zronek, člen představenstva ČEZ a ředitel divize jaderná energetika. Od začátku roku elektrárna Temelín vyrobila 14,0 terawatthodin elektřiny.

Scroll to Top
